2020年5月3日上午,江蘇科興項目管理有限公司承監的贛江井岡山航電樞紐工程首臺機組(1#機組)管型座開始吊裝,至5月6日,單體重量最重的內殼體已吊裝完成,此次吊安裝工期預計25日內完成。
管型座安裝是燈泡貫流式水輪發電機組安裝的關鍵項目,經參建各方研討,1#機組管型座由原橋機吊裝改為利用汽車吊自尾水平臺吊裝,對比使用橋機安裝可將首臺機組具備發電條件工期提前約4個月。監理工程師督促總承包方組織專家對吊裝方案進行論證,吊裝過程中監理全程旁站,確,F(xiàn)場施工安全。

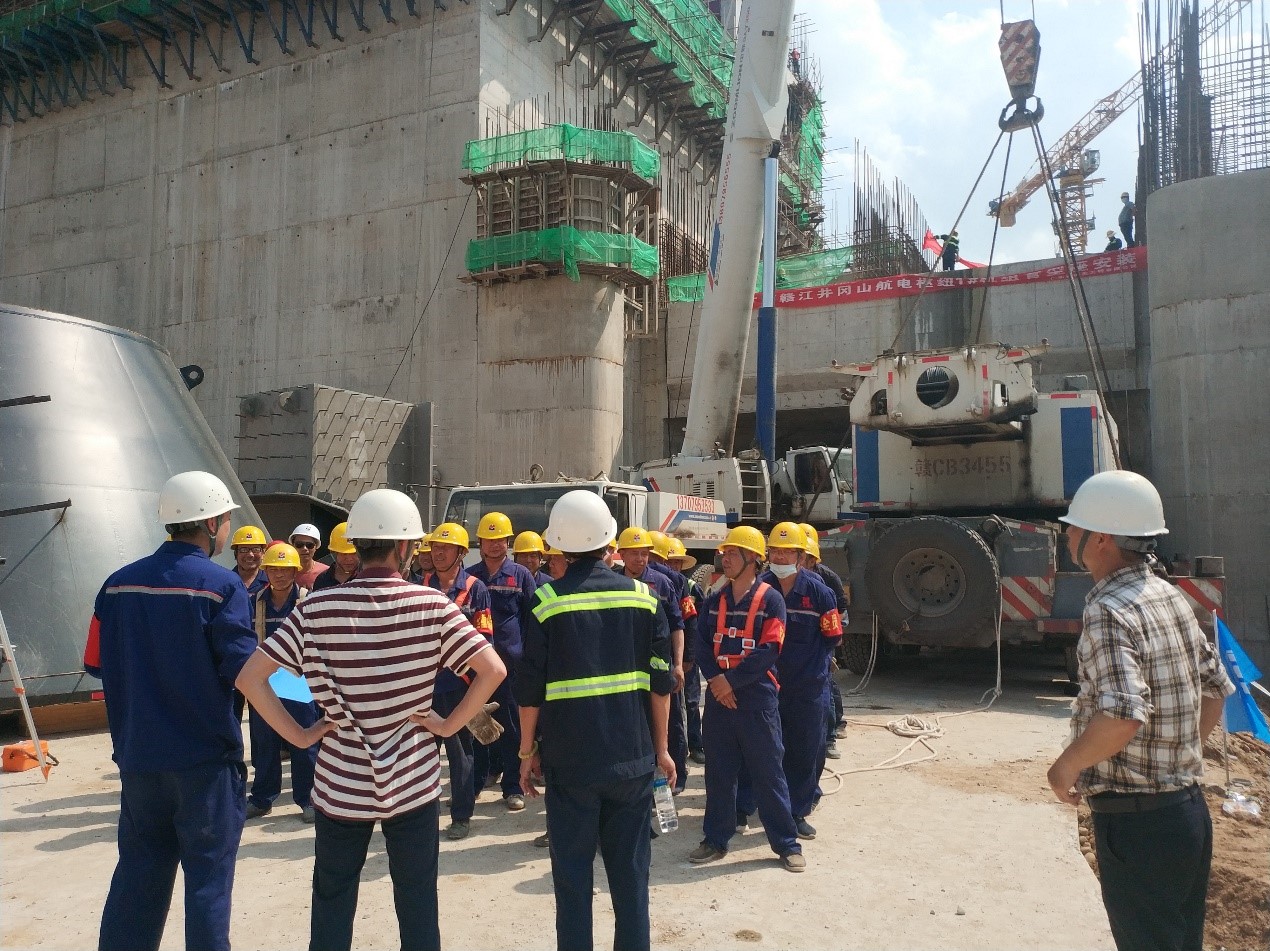

管型座由4瓣外殼體、2瓣內殼體及上下立柱等拼裝而成,其中內殼體為最重單件,重量為32.17T,吊裝采用260T汽車吊將180T汽車吊(重約54.9T)吊裝至尾水段副廠房平臺,再由180T汽車吊轉運管型座部件至1#機組發電機井內就位。
首臺機組管型座的吊裝為實現2020年年底首臺機組發電目標奠定了堅實的基礎。
