當前位置:首頁 > 項目動態 > 新干航電樞紐船閘與左岸泄水閘工程混凝土月澆筑方量創新高
新干航電樞紐船閘與左岸泄水閘工程混凝土月澆筑方量創新高 | |
|
|

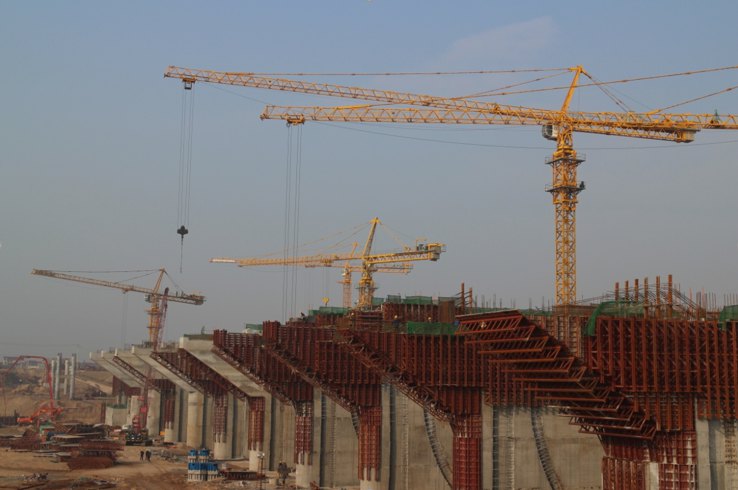

新干航電樞紐船閘與左岸泄水閘工程11月份月澆筑混凝土達到72267立方米。這是新干航電樞紐船閘與左岸泄水閘工程自開工以來月澆筑混凝土量方的最高紀錄。 工程開工不久,便遭遇了歷史上罕見的2015年11月的冬汛和2016年3月的早汛。兩次超標準洪水導致圍堰進水,耽誤了4個多月的工期,使工期更為緊張。第二個枯水期是船閘與左岸泄水閘工程能否實現計劃工期目標的重要階段,更是關系到本樞紐工程能否按時完工的關鍵時期。因此監理辦積極配合業主,加強現場施工管理,實施夜班領導值班和現場交接班制度,參與制定施工方案,編制施工計劃。并通過施工單位增加人員和設備投入,優化施工方案等一系列措施,在保質量保安全的前提下,單月混凝土澆筑方量突破7萬多立方米,創造了本工程月混凝土澆筑方量新高。 贛江新干航電樞紐船閘與左岸泄水閘工程主體混凝土方量約為42萬立方米,截止11月底累計完成混凝土澆筑32.77萬立方米。目前,監理辦正在向年度計劃目標努力,爭取圓滿完成年度各項任務和目標,為順利實現2017年3月份前拆除圍堰,9孔泄水閘達到排洪能力,船閘主體工程基本完成以及閘閥門具備擋水能力為目標而奮進。(劉建宏) |
|
|
